一体化泵站的安装与调试全流程:从基坑开挖到试运行的关键要点
发布时间:2026-03-06 访问数:6

一体化泵站虽然工厂预制程度高,但现场安装质量同样决定了其后续运行效果。不规范的安装可能导致筒体变形、渗漏、管道应力损坏、水泵故障等问题。本文将详细介绍一体化泵站从进场到交付的全流程施工要点,帮助兰州项目现场管理人员把控关键环节。



一、施工准备

技术交底:施工单位与厂家技术人员充分沟通,确认基础设计、吊装方案、管道连接方式等。

现场勘察:复核基坑位置地质情况、地下水位、周边管线,做好安全防护措施。

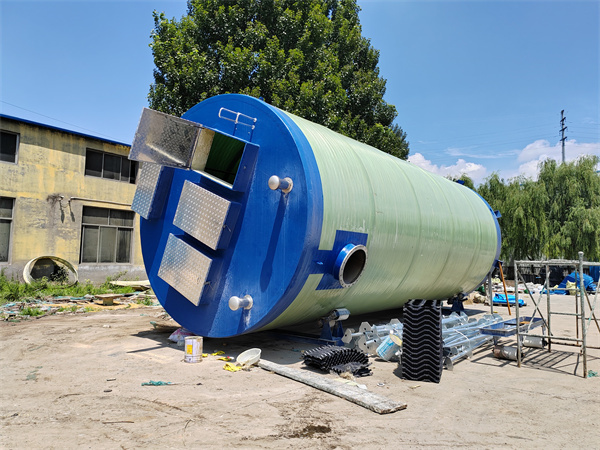

材料设备:检查泵站筒体、水泵、格栅、控制柜等是否完好,配件齐全。

二、基坑开挖与处理

放线定位:根据设计图纸确定泵站中心点和进出水管位置,撒白灰线。

开挖:采用机械开挖为主,人工清底。坑底尺寸应比筒体外径大1~1.5米,便于施工人员操作。坑底标高需精确控制,误差不大于±20mm。

地基处理:如遇软土或湿陷性黄土,需按设计要求进行换填、夯实或加固。地基承载力应满足厂家要求(通常不低于100kPa)。

垫层施工:浇筑混凝土垫层(C15或C20),厚度150~200mm,表面找平压光。垫层应设置集水坑,便于降水。

三、吊装就位

吊装设备:根据筒体重量选用合适吨位的起重机,吊装带或专用吊具应保证受力均匀,避免筒体局部受力。

找正找平:筒体吊入基坑后,用水平尺或水准仪检查垂直度和标高,必要时在底部垫钢板调整。

固定:按设计要求进行抗浮锚固或混凝土包封。

四、管道连接

进水管连接:采用柔性防水套管,确保筒体与管道之间密封可靠,可适应微量沉降。

出水管连接:依次连接水泵出水口、管道、止回阀、闸阀,直至出井。所有法兰螺栓应对称拧紧,垫片安装正确。

密封检验:在回填前对进出水管与筒体连接处进行水压试验,确认无渗漏。

五、电气与控制安装

电缆引入:水泵电缆、传感器电缆通过密封接头引入控制柜,确保防水、防潮。

控制柜安装:安装于基础上或立杆上,位置应便于操作且不易被水淹。接地可靠。

接线与测试:按电气图纸接线,检查绝缘电阻,通电测试各传感器信号、水泵正反转等。

六、回填

注水抗浮:回填前必须向筒体内注水至不少于1/2深度,平衡外部土压力,防止筒体上浮变形。

分层回填:采用砂土或细粒土,分层(每层300mm)对称夯实,压实度达到设计要求。严禁单侧回填,严禁使用大型机械直接压实靠近筒体区域。

顶部恢复:回填至顶部后,砌筑检修井,安装人孔盖,恢复地面绿化或铺装。

七、调试与试运行

单机调试:手动启动每台水泵,检查转向、声音、振动、电流是否正常。

自动控制调试:模拟液位变化,验证水泵自动启停逻辑、轮换功能、报警功能是否准确。

满负荷试运行:连续运行24小时,监测各参数稳定,出水正常,无异常噪音和渗漏。

资料交付:整理安装记录、调试报告,向业主提供操作手册、合格证、竣工图等。

八、注意事项

安全第一:基坑周围设防护栏,夜间警示灯;有限空间作业需通风、检测、监护。

冬期施工:兰州冬季寒冷,混凝土浇筑需采取防冻措施,回填土不得含冻土块。

成品保护:筒体表面防止尖锐物撞击,控制柜防雨防尘。

严格按照上述流程施工,可确保一体化泵站安装质量,为后续长期稳定运行打下坚实基础。
